El presidente de la empresa estatal Energía Argentina, Agustín Gerez, afirmó que la construcción del Gasoducto Presidente Néstor Kirchner tiene un avance de obra del 45%, lo que permitirá tener la habilitación operativa para la fecha prevista del 20 de junio.
"Tenemos hoy un estado de avance que mantiene el ingreso operativo del tramo Tratayén-Saliquello, y sus complementarios para el 20 de junio que sumará 11 millones de metros cúbicos (MMm3) de capacidad, y el de las plantas compresoras para julio y agosto de este año que agregarán otros 5 MMm3 cada una, dándole fin a la primera etapa", dijo Gerez.
Al participar de un webinar organizado por el Mercado Electrónico del Gas (Megsa), el funcionario reseñó que "la obra tiene dos grandes fechas: el apto para funcionar en condiciones técnicas y de seguridad, y por otro lado el final de obra, por lo que al momento de estar operativo el gasoducto tendrá un 75 a 80% de avance".

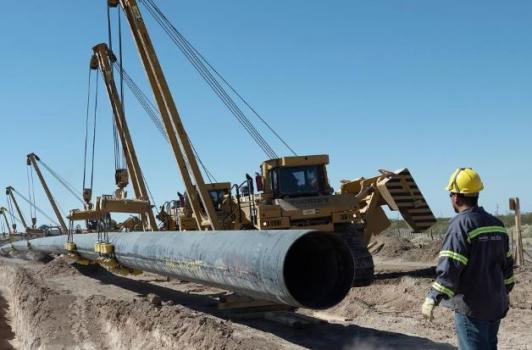

A poco más de dos meses de la fecha de referencia, explicó que "hay un desvío de lo planificado y lo real acumulado, pero que las tareas que se están realizando incrementan agresivamente los porcentajes de avance", en relación a los trabajos de bajada, tapada y pruebas de los distintos tramos en los tres renglones licitados.
Así la construcción tiene "un 45% de avance general" precisó el titular de Enarsa al señalar que se ingresa a una etapa compleja con el cruce del Río Colorado y la instalación de las válvulas con adaptadores, pero de no haber imprevistos se va a cumplir con el objetivo".
